هزینههای پنهان خرید آهن؛ از کرایه و باسکول تا مالیات و پرت بار
-
دسته بندی
-
تاریخ انتشار۱۴۰۵/۰۳/۳۱
-
تاریخ بروزرسانی۱۴۰۵/۰۳/۳۱
-
بازدید41
-
دیدگاه ها0 دیدگاه
خیلی وقتها قیمتی که برای آهن در سایت یا پیشفاکتور میبینید، قیمت پایه است؛ نه هزینه تمام شده واقعی. مثلا ممکن است بار را کیلویی 35 هزار تومان بخرید، اما با اضافه شدن کرایه، باسکول، مالیات، پرت و معطلی کامیون، هر کیلو به 42 الی 45 هزار تومان برسد.
مشکل اینجاست که بیشتر این هزینهها اول کار شفاف گفته نمیشوند و معمولا بعد از ثبت سفارش یا زمان تحویل بار خودشان را نشان میدهند. همین هزینههای جانبی میتوانند 10 تا 30 درصد هزینه نهایی خرید را افزایش دهند. در این مقاله از آهن صد، هزینههای پنهان خرید آهن آلات بررسی می شوند تا یاد بگیرید چطور قبل از خرید، قیمت واقعی و تمامشده پروژه را حساب کنید.
توجه داشته باشید که در سایت آهنصد با احترام به اصل شفافیت، تمامی قیمتها با محاسبه ارزش افزوده اعلام میشوند.
هزینههای پنهان خرید آهن دقیقاً یعنی چی؟
هزینه پنهان یعنی هزینهای که در قیمت اعلامی اولیه دیده نمیشود، اما روی هزینه واقعی پروژه اثر میگذارد. مثلا قیمت میلگرد سایز 14 ذوبآهن 75 هزار تومان اعلام میشود. در نگاه اول خیلی ساده مبلغ نهایی فقط برابر با این عدد ضربدر وزن سفارش به نظر میرسد. اما واقعیت بازار این نیست؛ وقتی هزینه حمل، باسکول، انبارداری، مالیات و پرت برشکاری به این عدد اضافه شود، قیمت هر کیلو ممکن است 1 تا 3 هزار تومان افزایش یابد. به همین دلیل قبل از ثبت سفارش، علاوه بر بررسی قیمت آهن و مقاطع فولادی، باید هزینههای جانبی خرید را نیز در برآورد نهایی پروژه لحاظ کنید.
اما این هزینهها دقیقا کی خودشان را نشان میدهند؟
- قبل از صدور فاکتور: هنگام استعلام قیمت و مذاکره
- هنگام صدور فاکتور: با اضافه شدن مالیات ارزش افزوده
- زمان بارگیری و حمل: هزینه باسکول، معطلی کامیون و خدمات جانبی
- بعد از تحویل: پرت برش، هزینه تخلیه با جرثقیل، انبارداری و مغایرت کیفیت

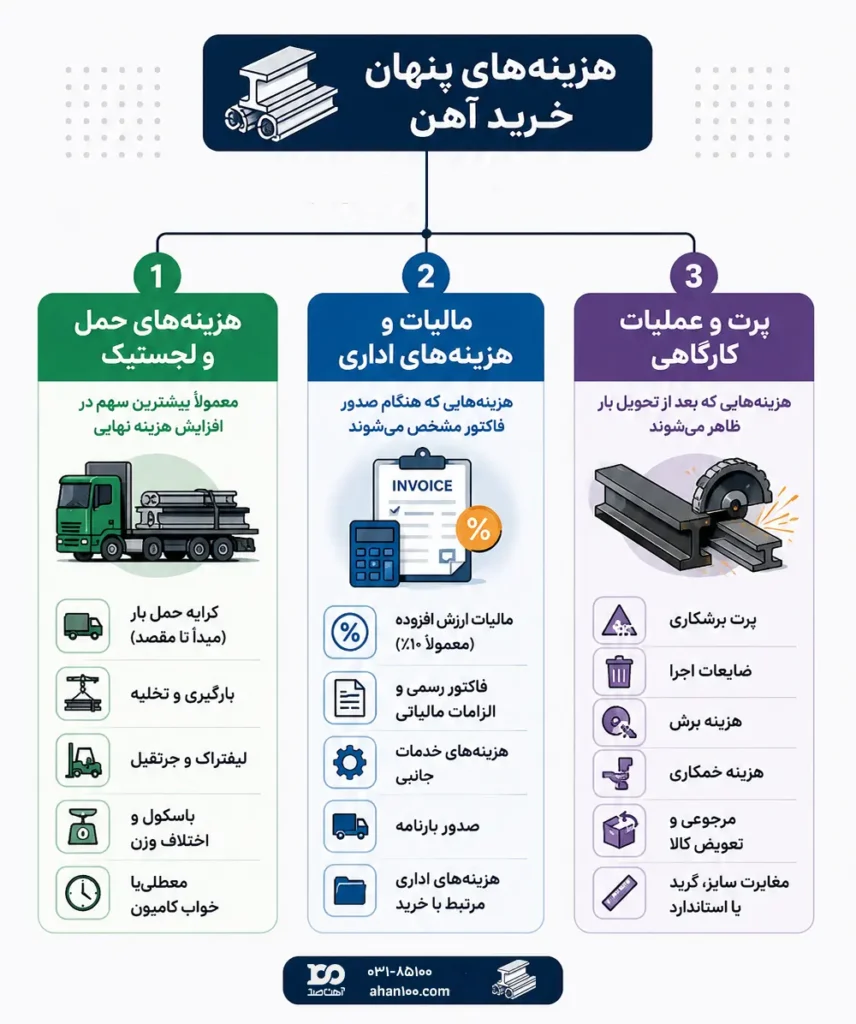

به همین دلیل، در ادامه همه این هزینهها در سه دسته اصلی بررسی میشوند تا بتوانید پیش از ثبت سفارش، آنها را بهطور کامل کنترل و مدیریت کنید.

دسته ۱: هزینههای حمل و لجستیک (معمولاً بیشترین اختلاف)
در بسیاری از خریدها، بیشترین اختلاف بین قیمت اولیه و مبلغ نهایی فاکتور از هزینه حمل ایجاد میشود. این هزینهها از لحظه استعلام تا زمان تحویل بار در فرآیند خرید، به وجود میآیند و به چند بخش اصلی تقسیم میشوند:
1. کرایه حمل (مبدأ تا مقصد) و عوامل تغییرش
کرایه حمل آهن آلات به وزن بار، نوع وسیلهی نقلیه(تریلی کفی، کامیون و…)، زمان بارگیری، شرایط جاده و وضعیت آبوهوا بستگی دارد. در واقع، هرچه وزن بار بیشتر باشد، هزینه حمل نیز بیشتر میشود. همچنین، انتخاب نوع وسیلهی نقلیه نیز متناسب با میزان بار و نوع محصول انجام میشود. به عنوان مثال، بارهای سبک با خاور یا کامیون ارسال میشوند، اما بارهای سنگین نیاز به تریلی یا کفی دارند که هزینه متفاوتی دارد.
از طرف دیگر مسیرهای بینشهری، مسیرهای کوهستانی، ترافیک صنعتی، کمبود ماشین و بارندگی و شرایط جوی هم میتوانند کرایه را بالا ببرند. مثلا هزینه حمل ورق از کارخانه اصفهان به شمال کشور با حمل همان بار به تهران یکسان نیست. یکی از راهکارهای کم کردن هزینه خرید آهن، مدیریت درست حملونقل است. همکاری با مجموعههایی که شبکه تامین و انبار در شهرهای مختلف دارند، میتواند هزینه حمل را کمتر کند.
2. بارگیری، تخلیه، لیفتراک (یا جرثقیل)؛ چرا جدا حساب میشوند؟
بسیاری از خریداران فکر میکنند کرایه حمل شامل همه خدمات است. در بازار آهن، راننده فقط بار را از مبدا به نقطه مقصد میرساند. اما خدمات جانبی مثل:
- بارگیری در کارخانه یا انبار
- تخلیه در محل پروژه
- استفاده از لیفتراک یا جرثقیل
- جابهجایی داخل کارگاه
معمولا هزینه جداگانه دارند. برای مثال، ممکن است بارگیری در مبدا رایگان باشد، اما وقتی بار میرسد، هزینه تخلیه در محل پروژه با خریدار است. حتی بعضی وقتها برای بارهای سنگین مثل تیرآهن یا ورق، هزینه جرثقیل میتواند از خود هزینه حملونقل هم بیشتر شود. به همین دلیل، لازم است پیش از خرید، مسئول پرداخت هر بخش از هزینهها بهطور دقیق مشخص شود.
3. هزینه باسکول و اختلاف وزن (تلرانس)
یکی از رایجترین اختلافات در خرید آهن، تفاوت وزن بین باسکول مبدا و مقصد است. از آنجا که مبنای فروش آهن آلات وزن است، حتی 50 کیلوگرم اختلاف وزن، میلیونها تومان فاکتور را جابهجا میکند. این اختلاف وزن میتواند به دلایل مختلفی ایجاد شود:
- تفاوت دقت باسکولهای مبدا و مقصد
- خطای اندازهگیری
- اختلاف وزن تقریبی کارخانهها
- وزن تقریبی بندیلها
- خطای انسانی هنگام ثبت وزن
- تلرانس تولید
از این رو، باید از ابتدا مشخص شود ملاک تسویه باسکول مبدا است یا مقصد و حتما برگه باسکول، تصویری از بار هنگام ارسال از سوی خریدار و مستندات وزن دریافت شود تا از هزینههای اضافی جلوگیری شود.
4. هزینه توقف کامیون یا معطلی بارگیری
یکی از هزینههایی که خیلی وقتها تا لحظه آخر اصلا دیده نمیشود، هزینه خواب یا معطلی کامیون است. اگر بار در کارخانه یا محل پروژه معطل بماند، راننده بابت توقف خودرو، هزینه دریافت میکند. این هزینه در شرایطی ایجاد میشود که پروژه آماده تخلیه نباشد، جرثقیل یا لیفتراک با تاخیر برسد، بارگیری در کارخانه طول بکشد یا مجوز ورود کامیون صادر نشده باشد.
برای کاهش یا جلوگیری از این هزینه، میتوان با برنامهریزی و هماهنگی دقیق، زمان بارگیری را مدیریت کرد. اگر قبل از ارسال بار این موارد انجام شود:
- محل تخلیه از قبل آماده باشد
- جرثقیل یا لیفتراک رزرو شده باشد
- ساعت ورود کامیون دقیق مشخص شود
- و هماهنگی با راننده و انبار انجام شود
این هزینه تقریبا به حداقل میرسد.
دسته ۲: مالیات، فاکتور و هزینههای اداری
بخش دیگری از هزینههای پنهان خرید آهن، مربوط به مالیات، فاکتور و هزینههای اداری است که در هنگام صدور پیشفاکتور یا فاکتور نهایی مشخص میشوند.
1. مالیات ارزش افزوده آهنآلات و اثرش روی عدد نهایی
مالیات بر ارزش افزوده (VAT) درصدی از مبلغ کالا است که به قیمت پایه اضافه میشود. در بازار آهن، خیلی وقتها فروشندهها قیمت را بدون مالیات اعلام میکنند و در مرحله فاکتور، 10٪ مالیات به مبلغ نهایی اضافه میشود. به همین دلیل، عددی که میشنوید معمولا با مبلغی که پرداخت میکنید یکی نیست.
این موضوع مخصوصا در خریدهای سنگین اهمیت زیادی دارد؛ زیرا ممکن است اختلاف قیمت ناشی از مالیات، به چند ده میلیون تومان برسد. برای همین، قبل از ثبت سفارش حتما باید مشخص کنید قیمتی که به شما اعلام شده با مالیات است یا بدون مالیات؛ چون اگر از اول شفاف نباشد، در زمان تسویه ممکن است با عددی روبهرو شوید که انتظارش را نداشتید.
2. فاکتور رسمی vs غیررسمی
یکی از سوالهای رایج هنگام خرید آهن این است که فاکتور رسمی بهتر است یا غیررسمی؟ برای پاسخ، اول باید تفاوت دو نوع مالیات را بدانید: مالیات بر ارزش افزوده و مالیات بر درآمد. مالیات بر ارزش افزوده همان مبلغی است که روی قیمت کالا اضافه میشود و چه فاکتور رسمی باشد چه غیررسمی، در نهایت باید پرداخت شود.
اما مالیات بر درآمد موضوع دیگری است و هنگام خرید، تاثیر مستقیمی روی قیمت نهایی برای خریدار ندارد. تفاوت اصلی این دو در ثبت معامله است. در فاکتور رسمی، خرید و فروش بهصورت شفاف در سیستم مالیاتی و حسابداری ثبت میشود و خریدار میتواند آن را بهعنوان هزینه پروژه یا شرکت ثبت کند. اما فاکتور غیررسمی معمولا ثبت شفافی ندارد و ممکن است بعدها دردسرهایی مثل مشکل حسابرسی، اختلاف مالیاتی یا نداشتن سند معتبر برای پیگیری ایجاد کند. به همین دلیل، در پروژههای ساختمانی و خریدهای شرکتی، معمولا فاکتور رسمی انتخاب مطمئنتری است.
3. هزینههای جانبی حمل از نظر مالیاتی (چرا بعضی خدمات ممکن است جدا دیده شود)
برخی هزینههای حملونقل و خدمات جانبی ممکن است بهصورت جداگانه در فاکتور ثبت شوند و هرکدام شرایط مالیاتی متفاوتی داشته باشند. در ادامه، وضعیت مالیاتی برخی از این هزینهها آورده شده است:
| نوع هزینه | وضعیت مالیاتی |
|---|---|
| کرایه حمل | معاف از مالیات |
| بارگیری و تخلیه | معمولا مشمول مالیات |
| خدمات برش و خمکاری | مشمول مالیات، جزو خدمات اضافه و قابل تفکیک |
| انبارداری | معاف از مالیات |
| صدوربارنامه | معاف از مالیات |
دسته ۳: هزینههای پرت و عملیات کارگاهی (هزینههایی که بعداً گریبان گیر میشود)
بخش دیگری از هزینههای پنهان خرید آهن مربوط به پرت و عملیات کارگاهی است. این هزینهها بعد از تحویل بار یا هنگام اجرای پروژه مشخص میشوند و خیلی وقتها زمانی دیده میشوند که دیگر بخش زیادی از هزینه انجام شده است.
1. پرت (ضایعات) در برشکاری و اجرا؛ چطور روی وزن کیلوییِ نهایی اثر میگذارد
پرت یا ضایعات در فرآیند برشکاری و اجرای پروژهها به دلایل مختلفی مانند خطای انسانی، نوع طراحی سازه، روش برش و خرید غیراستاندارد به وجود میآید. برای مثال، اگر ورق خریداریشده ابعاد 6 در 2 متر داشته باشد اما پروژه به ورقهایی با ابعاد 6 در 1.5 متر نیاز داشته باشد، بخشی از ورق بدون استفاده باقی میماند و عملا تبدیل به پرت میشود.
از طرف دیگر، برش غیردقیق یا چیدمان نامناسب هنگام برشکاری هم میتواند مصرف آهن را بیشتر کند و وزن نهایی مصرف پروژه را بالا ببرد. در پروژههای صنعتی و سولهسازی، این موضوع معمولا بین 3 تا 10 درصد روی وزن کل مصرف تاثیر میگذارد. علاوه بر این، دوبارهکاری ناشی از اشتباه در اندازهگیری یا تغییر نقشه نیز میتواند هزینههای اضافی قابل توجهی به پروژه تحمیل کند.
2. هزینههای برش و خم
برش و خمکاری از خدماتی هستند که قبل از ارسال بار انجام میشوند و هزینه آنها جدا از قیمت خود آهن حساب میشود. این خدمات برای محصولاتی مثل ورق و میلگرد کاربرد زیادی دارند و بسته به نوع برش، دستگاه مورد استفاده، ضخامت متریال و دقت کار، هزینه آنها متفاوت است.
البته انجام برش و خم قبل از ارسال، معمولا باعث کاهش پرت و سرعت بیشتر اجرا میشود؛ اما اگر از ابتدا درباره جزئیات کار هماهنگی انجام نشود، میتواند مستقیم روی هزینه نهایی خرید اثر بگذارد. برای همین بهتر است قبل از ثبت سفارش، خدمات مورد نیاز و هزینه هر بخش بهصورت دقیق مشخص شود تا موقع تسویه، هزینه اضافهای به فاکتور وارد نشود.
برای اطلاعات بیشتر در مورد خدمات مختلف آهن آلات و هزینههای مربوط به آنها، میتوانید به صفحه خدمات آهن صد مراجعه کنید.
3. مغایرت گرید، سایز یا استاندارد و هزینه مرجوعی یا تعویض
گاهی محصول تحویلی با سفارش ثبتشده مطابقت ندارد. برای مثال ممکن است بهجای میلگرد A3، میلگرد A2 تحویل داده شود یا ورق ST52 بهجای ST37 ارسال شود. این نوع مغایرتها میتواند منجر به مرجوعی کالا، حمل مجدد، توقف پروژه و در نتیجه افزایش هزینهها شود. برای کاهش این ریسکها، بررسی آنالیز محصول، تطبیق مشخصات کالا با استانداردها، کنترل سایز و ضخامت، ثبت مستندات تصویری و خرید از بازرگانیهای معتبر اهمیت بالایی دارد.
چکلیست قبل از خرید
با توجه به موارد گفته شده، لازم است پیش از نهاییکردن خرید، تمامی عوامل موثر بر نرخ واقعی پروژه را بررسی کنید. در ادامه، مهمترین نکات برای مدیریت و کنترل هزینههای پنهان خرید آهن بهصورت چکلیست ارائه شده است:
- مبنای وزن را مشخص کنید؛ اینکه کدام باسکول (مبدا یا مقصد) معیار سنجش قرار میگیرد و تلرانس قابلقبول چقدر است.
- تعیین کنید هزینه حملونقل با چه کسی است و هزینههای بارگیری، تخلیه و استفاده از لیفتراک چگونه محاسبه میشود.
- شرایط تحویل را بررسی کنید؛ اینکه تحویل درب کارخانه انجام میشود یا در محل پروژه.
- مدت زمان ارسال کالا را کنترل کنید و از هزینههای احتمالی معطلی مطلع شوید.
- شرایط مرجوعی کالا و نحوه رسیدگی به مغایرتها را از قبل مشخص کنید.
- پیشفاکتور دقیق شامل تمام جزئیات و ردیفها را دریافت و بررسی کنید.
- در نهایت، نحوه ارائه برگه آنالیز محصول و اطلاعات درجشده در آن را نیز کنترل کنید.
فرمول سریع محاسبه هزینه واقعی آهن
همانطور که گفته شد، بسیاری از هزینههای پنهان در زمان خرید مقاطع فولادی نادیده گرفته میشود و اغلب خریداران تنها به قیمت هر کیلو آهن توجه میکنند؛ در حالیکه برای محاسبه هزینه واقعی، باید تمام هزینههای جانبی از حملونقل تا اجرا نیز در نظر گرفته شود. از این رو، میتوان هزینه نهایی خرید آهن را به شکل زیر محاسبه کرد:
هزینه تمامشده = (قیمت آهن × وزن) + مالیات + کرایه حمل + هزینه انبارداری+ بارگیری، تخلیه و جرثقیل + باسکول + هزینههای خدمات (برش، خم و…) + هزینه پرت
برای درک بهتر این فرمول مثالهای زیر را در نظر بگیرد.
مثال 1: فرض کنید قصد خرید 2 تن ورق شیت ST37 را از آهن صد دارید و قیمت اعلامی، برای هر کیلوگرم 52,000 تومان با احتساب مالیات بر ارزش افزوده است.
- وزن کل: 2000 کیلوگرم
- قیمت هر کیلو: 52,000 تومان (با ارزش افزوده)
- کرایه حمل: 7,500,000 تومان
- هزینه انبارداری و بارگیری: کیلویی 1200 تومان (مجموع 2,400,000)
- هزینه برش: 800,000 تومان
در این حالت، هزینه تمام شده برابر است با:
104,000,000 تومان = 2000 × 52,000 : هزینه خرید ورق
114,700,000 تومان = 800,000 + 2,400,000 + 7,500,000 + 104,000,000 : هزینه نهایی
مثال 2: حالا فرض کنید همان ورق شیت در بازار با قیمت 47,500 تومان به ازای هر کیلو اعلام شده، اما این قیمت بدون ارزش افزوده است.
- وزن کل: 2000 کیلوگرم
- قیمت هر کیلو: 47,500 تومان (بدون ارزش افزوده)
- مالیات: 10٪
- کرایه حمل: 7,500,000 تومان
- هزینه انبارداری و بارگیری: کیلویی 1400 تومان (مجموع 2,800,000)
- خدمات برش: 800,000 تومان
محاسبه نهایی به صورت زیر است:
95,000,000 تومان = 2000 × 47,500 : هزینه پایه ورق
9,500,000 تومان = 10٪ × 95,000,000 : مالیات ارزش افزوده
115,600,000 تومان = 800,000 + 2,800,000 + 7,500,000 + 9,500,000 + 95,000,000 : هزینه نهایی
چطور این هزینهها را کم کنیم؟ (راهنمای مذاکره و قرارداد)
مدیریت و کنترل هزینههای پنهان در خرید آهنآلات، به دلیل تاثیر مستقیم بر بودجهبندی پروژه، از اهمیت بالایی برخوردار است. از این رو، رعایت نکات زیر در فرآیند مذاکره و تنظیم قرارداد الزامی است:
- یکی از مهمترین اقدامات برای کاهش ریسکهای مالی، دریافت پیشفاکتور است. این سند شامل مبلغ نهایی پرداختی، مشخصات کامل محصول خریداری شده و اطلاعات خریدار و فروشنده میشود و میتواند از بروز هرگونه ابهام جلوگیری کند.
- همچنین لازم است مشخص شود مسئولیت تامین و تحویل کالا بر عهده چه کسی است. بررسی این موضوع که حملونقل بهصورت درب کارخانه انجام میشود یا در محل پروژه، اهمیت زیادی دارد؛ زیرا بهطور مستقیم بر مبلغ نهایی حمل تاثیر میگذارد.
- برای اطمینان از صحت وزن و محاسبات مالی، دریافت سند باسکول یا برگه وزن الزامی است. این سند میتواند از بروز اختلافات احتمالی در وزن و هزینه جلوگیری کند.
- علاوه بر موارد بالا، باید تامینکنندهای را انتخاب کنید که دارای واحد پشتیبانی و لجستیک باشد تا به بهبود زمانبندی حمل و کاهش هزینهها کمک کند. بازرگانی آهن صد با داشتن این واحدها تلاش میکند تا هزینههای حمل را به کمترین میزان ممکن و بدون معطلی انجام دهد.
- در نهایت، برنامهریزی دقیق شامل تعیین میزان مصرف و زمانبندی اجرای پروژه میتواند به شکل قابل توجهی در کاهش هزینههای اضافی موثر باشد.
سوالات متداول هزینههای پنهان خرید آهن:
